Montaggio a Rieti

GIUGNO 2008 - DICEMBRE 2009 :  CHIESA DI SAN DOMENICO IN RIETI



SI RICORDA CHE NON E' POSSIBILE UTILIZZARE LE IMMAGINI DI QUESTO SITO IN PUBBLICAZIONI SENZA ESPRESSA AUTORIZZAZIONE
DEL COMITATO SAN DOMENICO - ONLUS


Barthelemy Formentelli intento all'intonazione delle canne del Positivo

Tutte le fasi di montaggio a Rieti sono riportate di seguito : la carpenteria e la cassa monumentale hanno richiesto un mese e mezzo di lavori, e l'intero sviluppo dello strumento e' ammirabile in tutta la sua imponenza.

Agosto 2009-Dicembre 2009

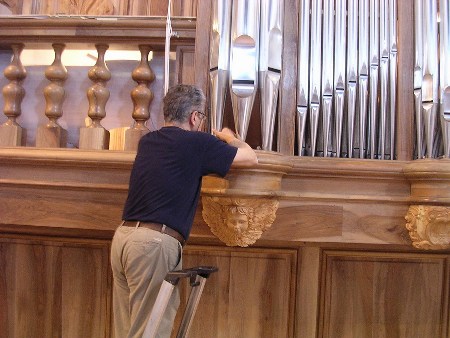

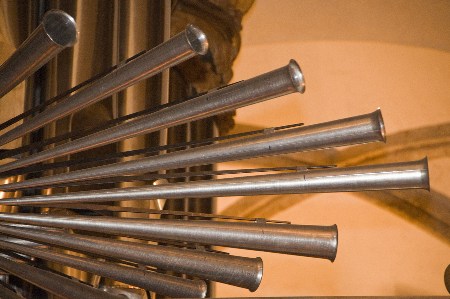

L'organo e' completato! Formentelli termina l'intonazione in loco delle 4054 canne con il registro Musette 8' della V tastiera.

Luglio-Agosto 2009

Completato il Clairon en chamade di 4' e la relativa sezione ne' bassi, interna. Regolata la meccanica del V° manuale (ECHO) e intonati i registri di Bourdon 8' e Prestant 4' di questa.

Febbraio-Aprile 2009

Completata l'intonazione di 47 registri su 57. La V tastiera (Echo) verrą completata entro Maggio

Gennaio 2009

Continua l'intonazione : si inizia la IV tastiera (recit)

25 Settembre - 21 Dicembre

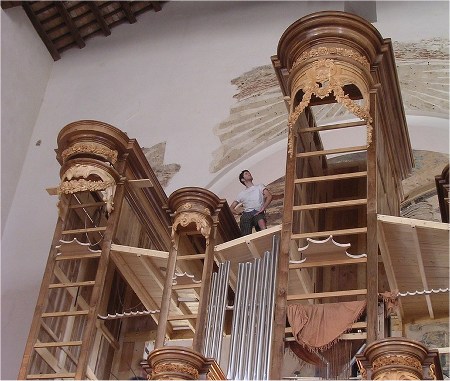

Intonazione - Montaggio dei Fregi e preparazione alla Benedizione dell'8 Dicembre

3-25 Settembre

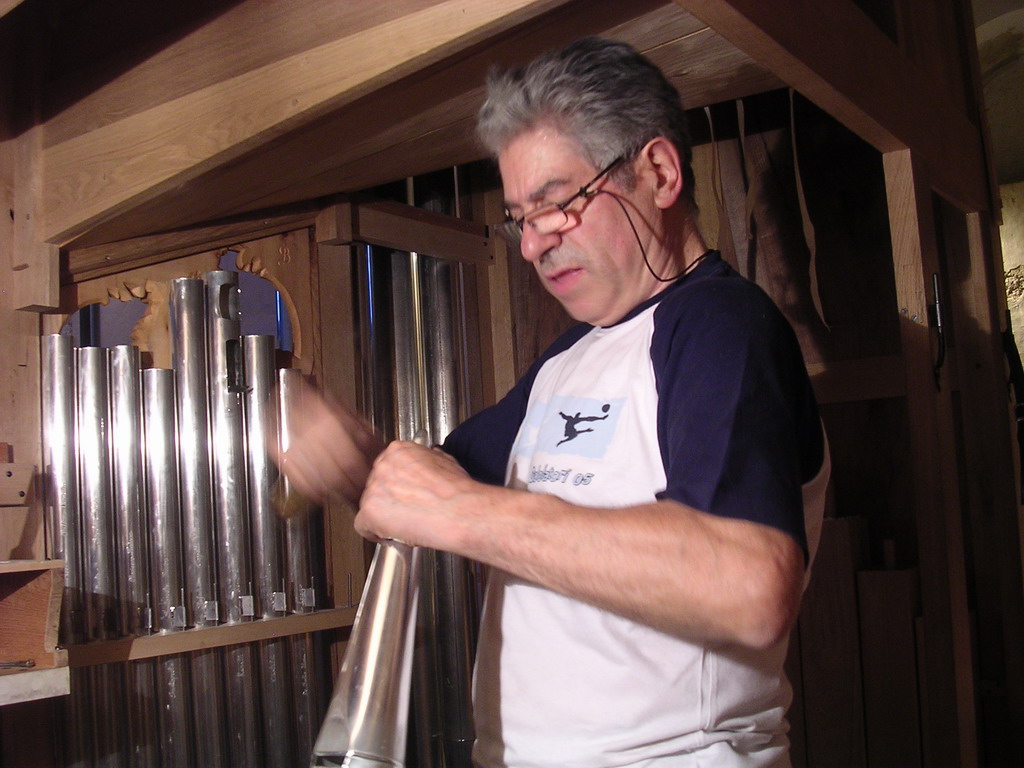

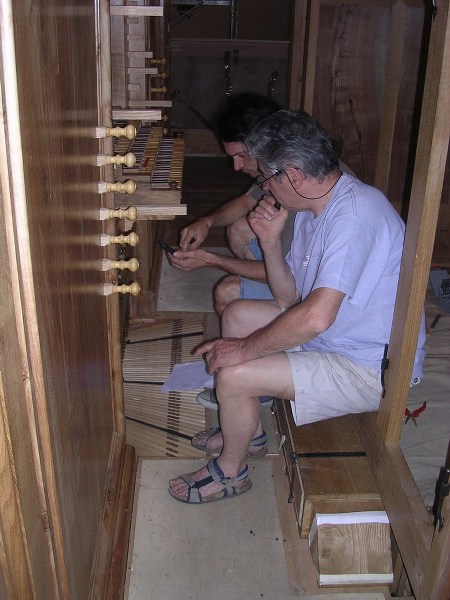

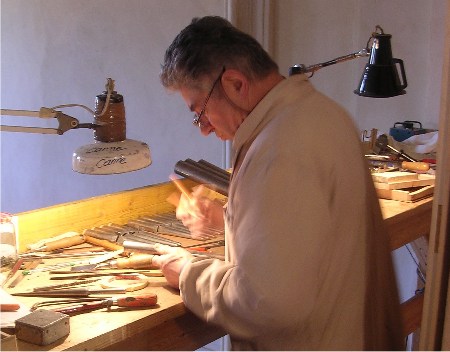

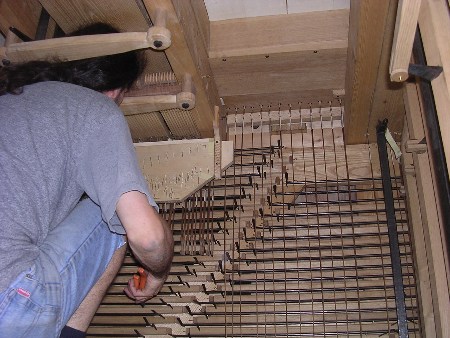

Inizia il lungo lavoro dell'intonazione

22 Agosto
 3 Settembre

Termine Meccaniche, Montaggio trasporti e inizio allocazione Canne G.O.

2-13 Agosto

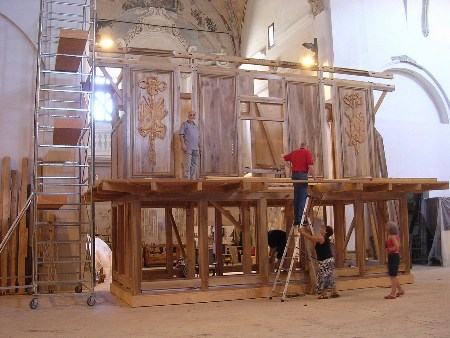

Montaggio Fregi, Console, Finitura Torri

25-31 Luglio

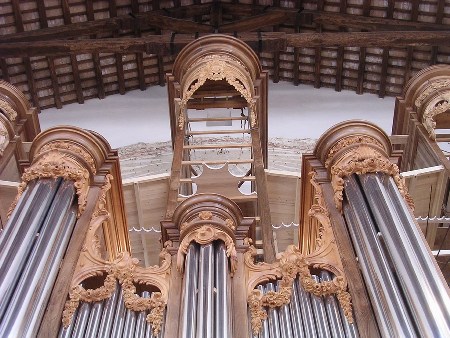

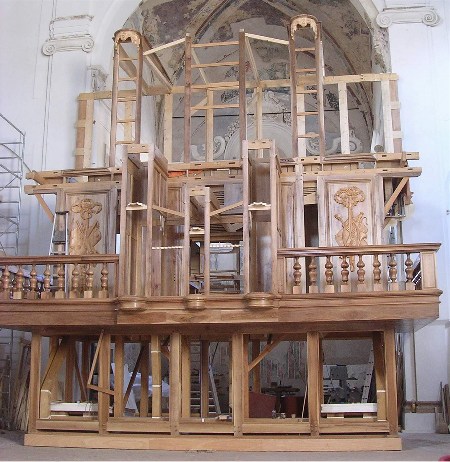

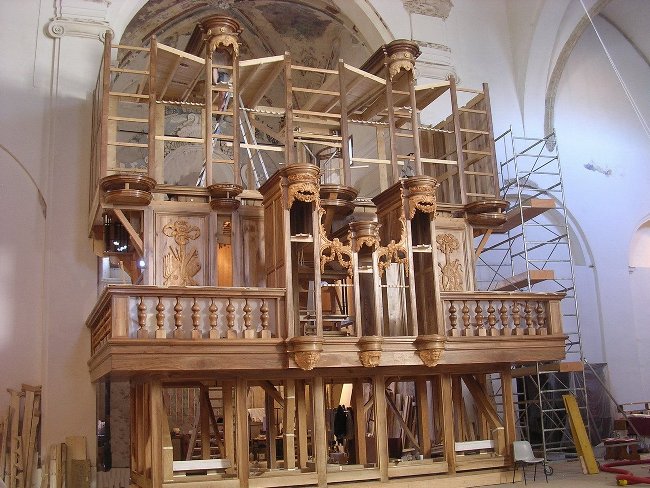

L'Organo raggiunge la massima altezza!

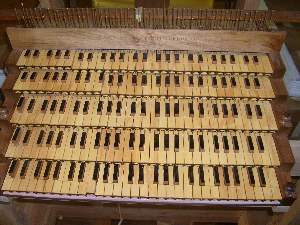

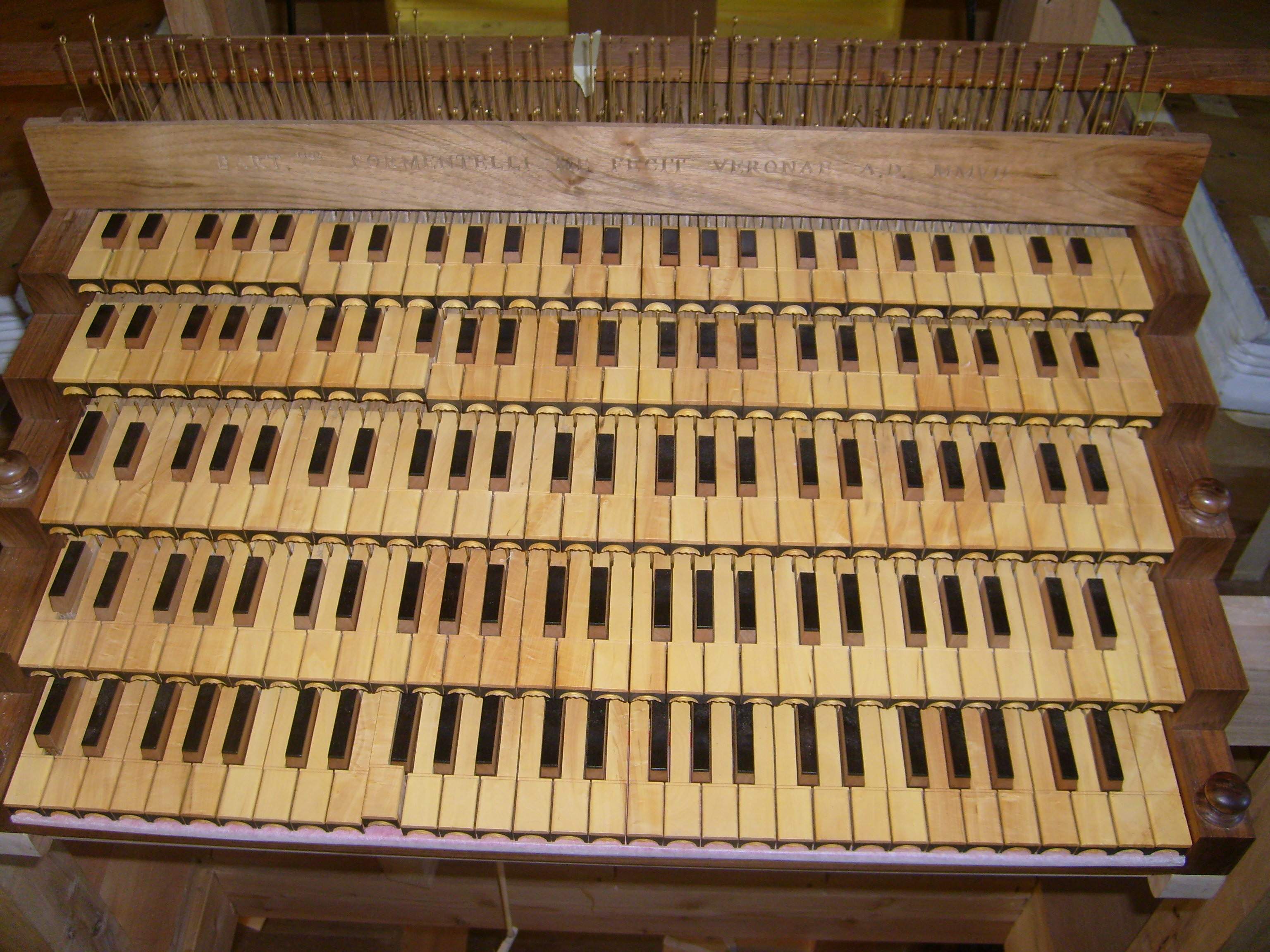

14-22 Luglio Meccaniche, Leveraggi, Console

7-12 Luglio Progresso Meccaniche e Cassa

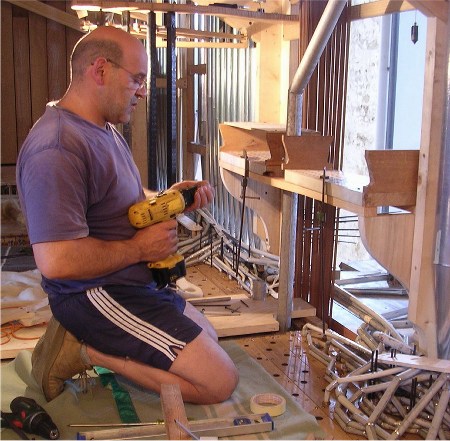

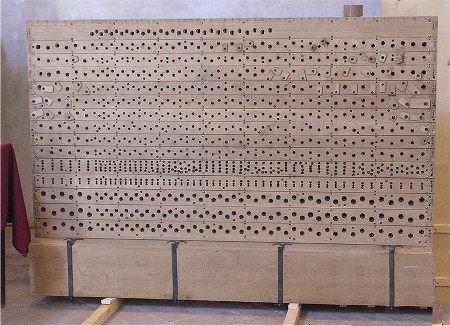

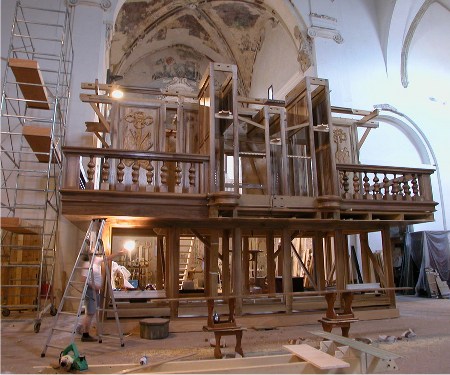

2-5 Luglio Somieri, Inizio Cassa G.O.

25 Giugno
01 Luglio
Positivo in opera, Balaustre, Finiture, scala posteriore

24 Giugno Secondo Trasporto : Somieri Recit, Echo, Meccanica GO, canne legno..

21 Giugno Posa in Opera dei Fianchi del Grande Organo

18 Giugno Si alza lo Zoccolo

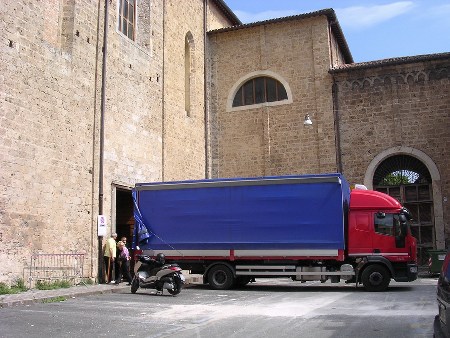

16 Giugno Arrivo del primo trasposto e Inizio del Montaggio

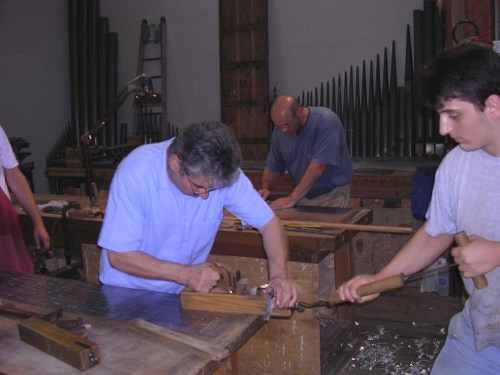

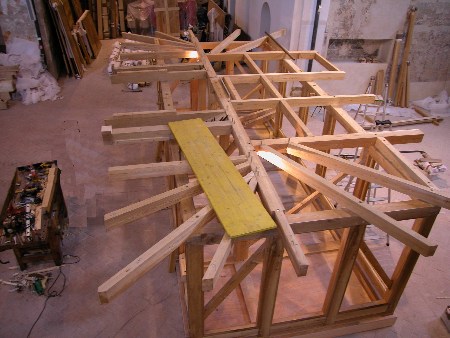

Costruzione in Fabbrica a Verona

Foto visite Comitato per gli stati di avanzamento

VI° visita Maggio 2008
V° visita Ottobre 2007
IV° visita Aprile 2007
III° visita Settembre 2006
II° visita Dicembre 2005
I° visita Ottobre 2004
